[태양광발전]태양광 발전 사업 시작

in #kr7 years ago (edited)

안녕하세요. 오늘은 태양광발전 사업에 대해 이야기 해 볼까 합니다.

먼저 태양광사업을 시공하거나 컨설팅하는 업체와 아무런 관련이 없고 단지 100kw 태양광사업을 시작한지 얼마 되지 않은 사업자 입장에서 이야기를 시작하려고 합니다.

태양광발전사업을 시작한게 된 배경은 우연히 토지를 매입하게 되어 해당 토지에서 수익을 창출할 수 있는 방법이 무엇인까 고민하던중 근처 토지에서 태양광발전을 시작한 것을 보고 관련 정보를 수집한 후 시작하게 되었습니다.
태양광발전 사업은 문재인 정부의 탈원전 정책에 힘입어 신재생에너지 3020 발표 이후 다소 붐이 일고 있는거 같습니다.

태양광발전사업은 단기간에 많은 수익을 얻기 보다는 장기간에 걸쳐 꾸준한 수입을 얻을 수 있는 장점이 있어 노후 대책을 위해 수익사업으로 고려 하시면 되겠습니다.
사업을 추진하면서 관련 업체의 블러그의 홍보 자료들을 보면 생각보다 다소 높은 수익을 보실 수 있게 되는데요 물론 입지가 좋은 조건이어서 일조량이 좋은 장소에서는 해당 발전량이 나올 수 있지만 모든 장소에서 해당 평균 발전량이 나오지는 않는다는 것을 먼저 엄두해 두시면 실제 사업을 시작하시고 기대보다 못한 발전량을 나왔을때 크게 낙심하지 않을거 같네요.

보통 평균 일조량을 하루 평균 일조량을 3.4~8 정도로 많이들 이야기를 합니다. 비가오거나 흐린날에는 발전량이 20~30% 밖에 되지 않고 보통 모듈을 남향으로 설치하게 되는데 해뜰때/해질때 1~2시간은 발전량이 매우 낮습니다.

발전사업 절차

  1. 사업타당성 검토
  2. 발전사업허가(2개월 소요)
  3. 개발행위허가 / 산지(농지)전용허가(4개월 소요)
  4. 선로 용량증설(한전용량에 따른 기간 소요)
  5. 발전사업 계약
  6. 시공/사용전 검사(2개월 소요)
  7. 전력수급계약 / 사업개시신고(7일 소요)

수익성 분석

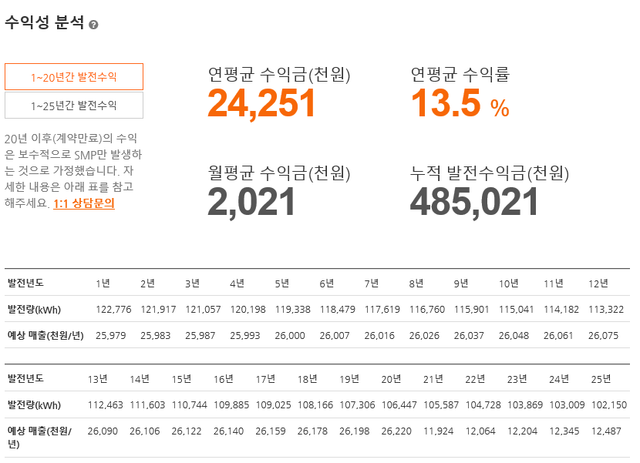

발전 사업을 시작하기 앞서 발전량과 수익성을 사전조사 한 후 관련 업체와의 상담을 권해 드립니다. 아직 1년이 되지 않아 정확한 수익은 나오지 않은 상태이지만 블러그 등의 홍보성 수익보다는 해줌의 수익성 계산기가 더 근접한 결과를 보여주고 있는거 같네요. 태양광사업 수익성 시뮬레이션을 위한 해줌 사이트를 이용하셔도 되겠습니다.
해줌 수익성 계산기 : http://haezoom.com/guide/solarbiz/

발전사업허가

가장 중요한 것이 발전사업허가가 아닌가 생각 됩니다. 우선 정부에서 신재생에너지 육성 정책으로 많이 완화 될 것으로 기대 되지만 지역에 따라 허가 요건이 상이하기 때문에 해당 기관에 먼저 확인 후 가능 여부를 사전 조사하시는 것이 좋을것 입니다.
허가가 나지 않으면 아무것도 할 수가 없습니다. 허가 조건 중 가장 까다로웠던 것은 저는 토지에 하였기에 토지 기준으로 말씀 드리면 개발 토지에서 특정 범위안에 민가나 도로폭이 4M 이상인 도로에 인접하면 안되는 거리 이격과 개발하려는 토지에 모든 시설이 갖추워 있지 않으면 주변 임야 또는 토지 소유주에게 태양발전사업에 대한 민원을 제기하지 않는다는 서약서와 시설물 사용 승인서가 필요로 합니다.
모든 시설이라고 말하는 것은 한전 선로를 이용하기에 선로가 바로 지나가거나, 빗물을 처리 할 수 있는 배수로가 갖추어지지 않으면 주변 시설물과 연계하여야 하기에 해당 사용 승인서가 필요합니다.

개발행위허가

발전사업허가가 나오면 개발행위허가는 자연스레 허가된다고 보시면 됩니다. 반드시 개발행위가허가 되는 것은 아니겠지만 거의 대부분 발전사업허가가 나오면 개발행위는 특별한 사유가 아닌이상 승인되는것으로 알고 있습니다.

한전 선로 용량 증설

한전 선로 용량 증설은 한국전력에 신청는 것으로 해당 발전소로 태양광발전서 발전한 전기를 보내기 위해 해당 용량을 확보하는 것입니다. 우선 변전소 > 변압기 > D/L로 구분되는데 해당 용량이 없으면 발전사업허가가 완료 되어도 발전한 전기를 한전으로 연계할 수 없어 전기를 팔수가 없습니다.

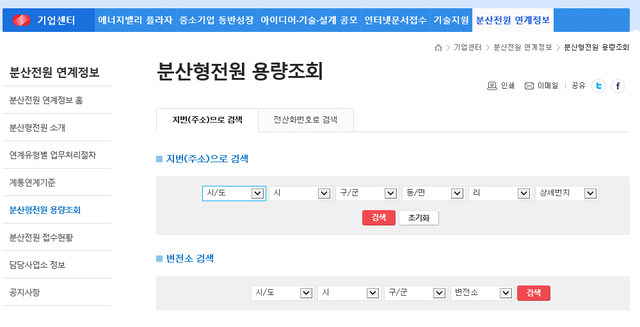

여유용량 확인은 한전홈페이지서 확인 하실 수 있습니다.
한전 분산형전원 용량조회

맺음말

모든 절차는 시공업체와 진행하는 것으로 특별히 사업주는 크게 신경쓸 부분은 없지만 사전 허가 사항이나 용량에 대한 정보를 획득하신 후 진행하시면 조금더 빠르게 발전사업을 진행하실 수 있을 것입니다.
우후죽순으로 생기는 태양광발전사업으로 규제에 대한 목소리도 나오는데 해당 기사도 함께 공유해 드립니다.
[우후죽순 태양광발전·(2)업자들 놀이터 된 사업]규제 허술 '태양광 돈벌이' 경기도로 몰린다

다음은 태양광발전 수익 구조 SMP / REC 에 대해 알아보도록 하겠습니다.
